近日,青島聯通一期工程數據中心實現主樓封頂。
青島聯通數據中心項目位于山東省青島市黃島區西海岸新區,星海灘路以東,珠山路以北,共占地118.26畝,總投資約30億元人民幣。

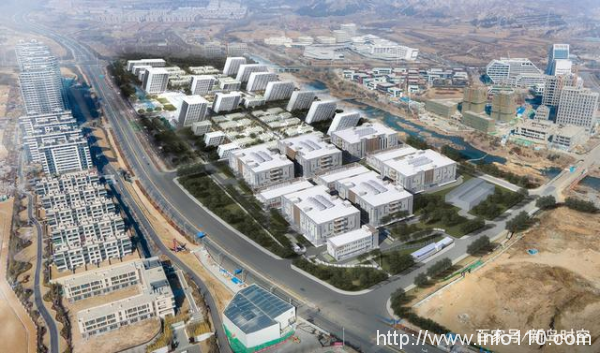

總平面圖
項目由山東省郵電規劃設計院設計,一期新建總建筑面積為36410.68平方米:其中地上建筑面積為34856.28平方米,地下建筑面積為1554.40平方米。主要包含2棟數據中心機房樓、1棟動力中心、1棟綜合支撐用房、1個園區門衛室,以及補水池、泵房等數據中心配套設施。
2021年9月,青島聯通數據中心一期土建新建工程中標結果公布,中建八局第四建設有限公司中標承建,中標金額約1.49億元,建設周期預計1年。
2021年10月25日,數據中心項目正式開工建設。
據中建八局四公司方面介紹,項目僅用81天就完成了土石方、基礎施工、主樓結構封頂。期間克服了冬期施工的不利影響,采用了負溫澆筑正溫養護方法等措施,實現了混凝土無受凍情況發生,目前地上主體已封頂。
據項目此前公示信息顯示,青島聯通數據中心未來還擬建4棟數據中心,2棟動力中心等。項目依據T4標準設計建造,全部建成后將擁有機架1萬個,可承載服務器16萬臺。建成將作為聯通集團華東區域數據中心核心節點之一,承載集團級資源。
